Tours Loire amont
La levée de Tours Loire amont constitue la première ligne de défense du val de Tours contre les inondations. Cette digue de près de 10 km s’étend de Montlouis-sur-Loire à l’amont de Tours et protège des enjeux importants : environ 120 000 habitants du val dont plus de 20 000 répartis sur les communes de Montlouis-sur-Loire, La Ville-aux-Dames et Saint-Pierre-des-Corps ainsi que plusieurs infrastructures majeures et des industries (dont 4 classées SEVESO).
L’étude de dangers des levées de Tours a mis en évidence, en particulier pour le secteur de Tours-Loire-Amont, qu’en cas de crue c’est particulièrement le phénomène d’érosion interne qui pourrait devenir préjudiciable pour l’ouvrage et conduire à l’apparition de dégradations majeures voire de brèches. Ce diagnostic a amené le gestionnaire de l’ouvrage à identifier comme prioritaire les travaux de reconstitution de l’étanchéité de la digue.
La technique retenue consiste à réaliser un écran étanche en corps de digue par la méthode du mélange en place des matériaux de la digue avec un liant hydraulique (ciment + eau). Cette méthode, dont les grandes étapes sont présentées ci-dessous, permet la réalisation d’un écran homogène sur toute la hauteur de la digue en maintenant une liaison continue avec le remblai non malaxé, tout en limitant les nuisances et les coûts des travaux.

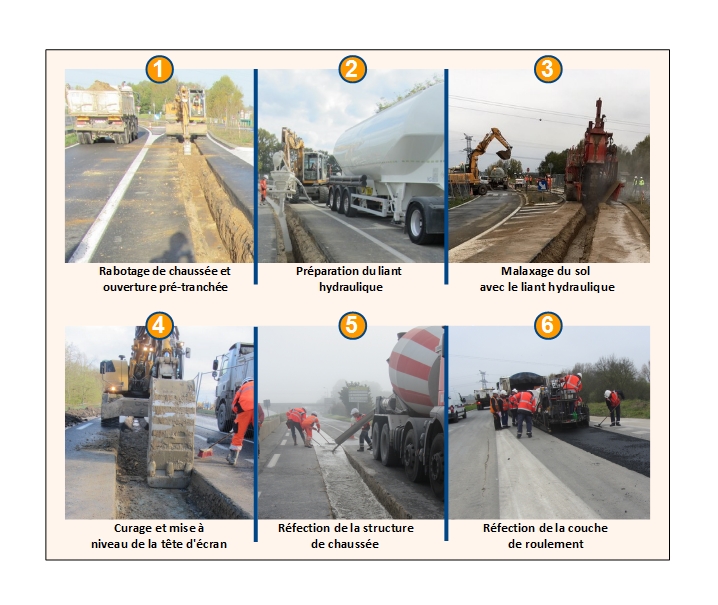

Un traitement en 4 phases successives :

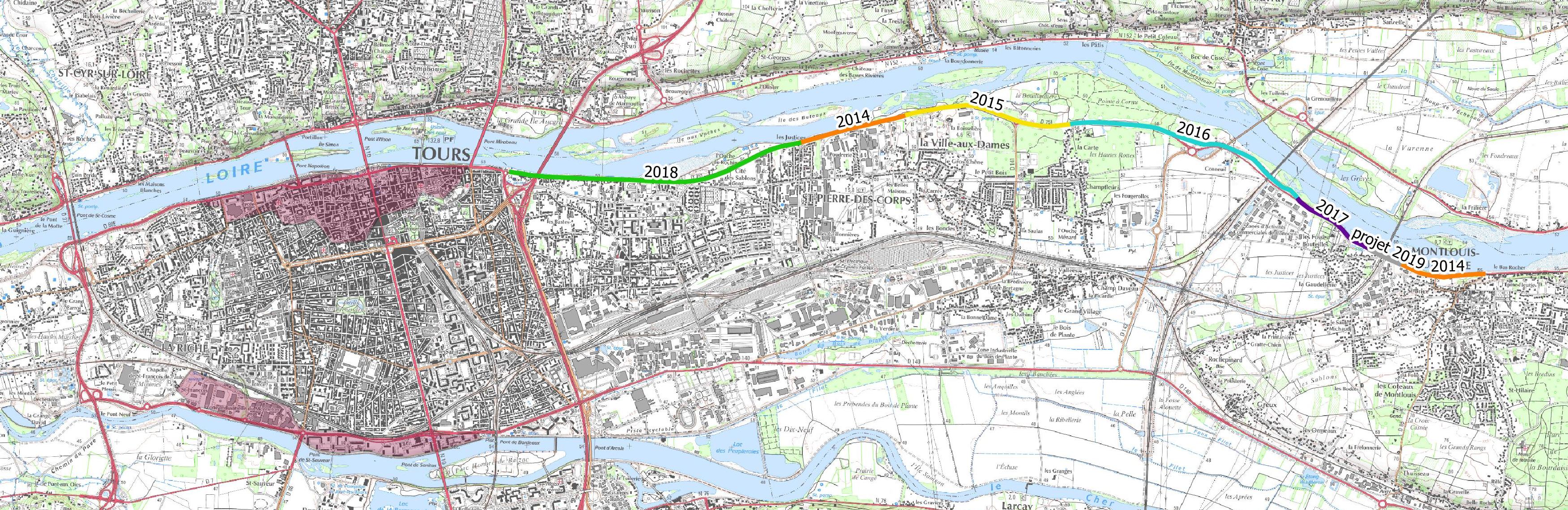

Une première phase de traitement de l’étanchéité sur 2km à Montlouis-sur-Loire et Saint-Pierre-des-Corps a été programmée en 2013 pour des travaux en 2014 .
La deuxième phase a permis de traiter en 2015 l’étanchéité sur 2km supplémentaires entre Saint-Pierre-des-Corps et La-Ville-aux-Dames.
Ces deux premières phases, réalisées dans le cadre du Plan Loire III, ont été cofinancées par l’État, la Région Centre-Val de Loire et le Conseil Départemental d’Indre et Loire pour un montant de 3 800 000 €.
La troisième phase de cette opération a démarré en 2016 sur les Communes de La Ville-aux-Dames et de Saint-Pierre-des-Corps et a permis de raccorder les opérations des deux premières phases. Ces travaux menés en 2017 ont conduit au franchissement de deux ouvrages particulièrement sensibles en la présence du pont de la LGV (réalisation d’un décaissement pour le passage de la machine) et le pont de la Route Départementale 142 (mise en œuvre de mélange béton bentonite après décaissement).
Une dernière action a été réalisée en 2023 avec une intervention sur le mur de soutènement du pont SNCF sur la commune de Montlouis-sur-Loire.
Cette opération s’est inscrite dans le cadre du Plan Loire IV et elle a été cofinancée par l’État (80%), le Conseil Départemental d’Indre-et-Loire et Tours Métropole Val de Loire. Pour les travaux réalisés en 2016 et 2017, 3 200 000,00 € ont été investi.
La quatrième phase de cette opération s’est achevée le 30 novembre 2018 sur les Communes de Saint-Pierre-des-Corps et de Tours, après quatre mois de travaux.
Elle a permis la réalisation de 3 km d’écran étanche sur un secteur fortement urbanisé, entre le rond-point des Français Libres à Tours et la rue Jeanne Labourbe à Saint-Pierre-des-Corps. De nombreuses contraintes ont dû être prise en compte pour mener à bien ce chantier, parmi lesquelles les nombreux réseaux présents dans le corps de digue, la circulation importante sur la RD751 ou encore la forte urbanisation des secteurs traversés.
Cette opération s’est inscrite dans le cadre du Plan Loire IV et a été cofinancée par l’État (80%), le Conseil Départemental d’Indre-et-Loire, Tours Métropole Val de Loire et la Communauté de communes Touraine-Est Vallées.
Sur le même sujet
Dernier bulletin régional de situation hydrologique et hydrogéologique
Les quelques pluies du mois de juin, ainsi que les périodes de canicules ont conduit à des cumuls déficitaires sur l’ensemble de la région, à (…)
13 août 2026
Appel d’offre : suivi des pollinisateurs
Publication de l'appel d'offres relatif au marché EUPoMS à propos du suivi des pollinisateurs.
3 août 2026
« Électrifions la France » : une campagne de communication inédite pour promouvoir (…)
Afin notamment d’encourager la transition vers la mobilité électrique, la campagne « Électrifions la France » s’appuie sur trois arguments : le (…)
23 juillet 2026
